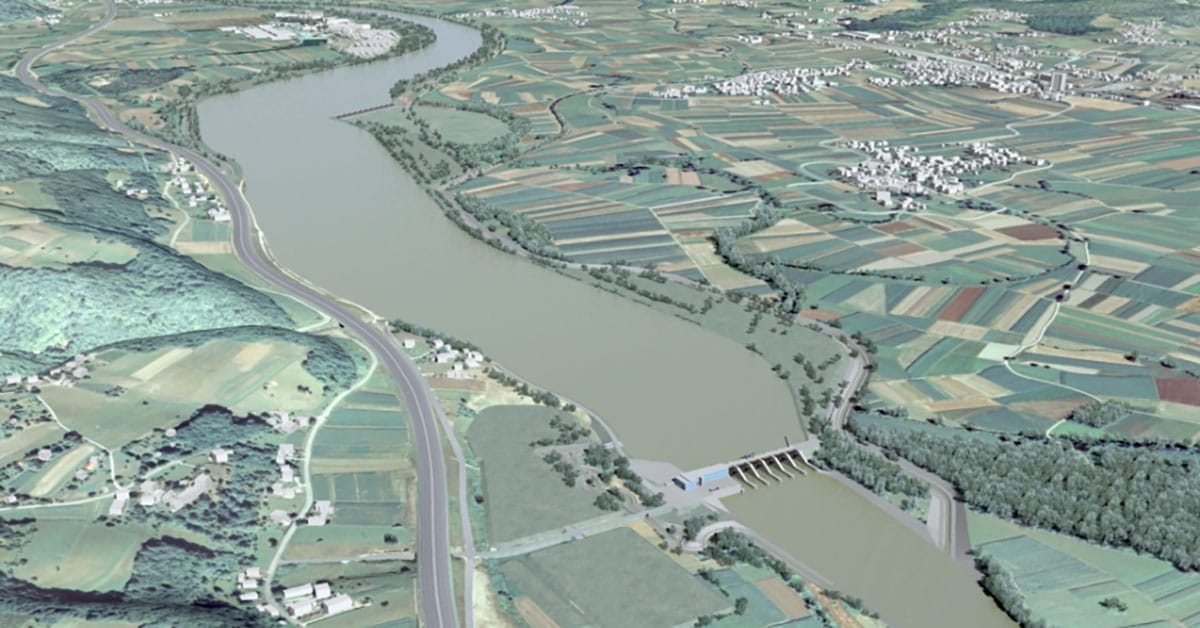

Postopek za hidroelektrarno Mokrice se po več letih zapletov znova približuje pomembni točki. Delovni osnutek odločbe o prevladi javne koristi energetike nad javno koristjo ohranjanja narave je pripravljen, naslednji večji korak pa naj bi bil odločanje vlade.
Če ne bo novih vsebinskih zapletov, je trenutni delovni cilj, da bi gradivo prišlo na vlado v drugi polovici oktobra. Gre za časovni načrt, ne za zagotovljen datum, saj je projekt HE Mokrice že večkrat obstal zaradi pravnih in okoljskih postopkov.

Postopek prevlade javne koristi je ključen korak
Pri HE Mokrice ni odprto le vprašanje gradnje elektrarne. Projekt posega tudi na varovana območja Natura 2000, zato mora država v posebnem postopku odločiti, ali javna korist proizvodnje električne energije iz obnovljivih virov v tem primeru prevlada nad javno koristjo ohranjanja narave.
Ministrstvo za okolje, podnebje in energijo je februarja 2026 že izvedlo javno razgrnitev gradiva v ponovnem postopku odločanja o prevladi javne koristi za HE Mokrice. Javnost je lahko pripombe podala do 18. marca.
Tak postopek je nujen zato, ker integralno gradbeno dovoljenje ne more biti dokončno izdano, dokler vprašanje prevlade javne koristi ni rešeno. Če je postopek prevlade uveden med postopkom za integralno gradbeno dovoljenje, se ta začasno prekine do odločitve vlade.
Po odločitvi vlade sledi nadaljevanje postopka za gradbeno dovoljenje
Če vlada sprejme odločbo in ne pride do novih pravnih zapletov, se lahko nadaljuje postopek za integralno gradbeno dovoljenje.
Po trenutno predstavljenih časovnicah naj bi ob popolni dokumentaciji in brez dodatnih zapletov za izdajo dovoljenja potrebovali približno 90 do 120 dni. To pomeni, da tudi morebitna oktobrska odločitev vlade še ne pomeni začetka gradnje. Najprej mora biti zaključen upravni postopek, nato pa so možni tudi nadaljnji pravni koraki udeležencev.
Prav pri Mokricah je to pomemben dodatek. Vlada je odločbo o prevladi javne koristi sprejela že leta 2020, vendar jo je Upravno sodišče leta 2021 odpravilo in zadevo vrnilo v ponovni postopek. Nova odločba je bila sprejeta tudi leta 2022, postopek pa se je nato znova nadaljeval.
Zakaj je projekt pomemben tudi za poplavno varnost Brežic
Hidroelektarna Mokrice je načrtovana kot zadnja hidroelektrarna v verigi elektrarn na spodnji Savi. Projekt ni povezan samo s proizvodnjo električne energije, ampak tudi z urejanjem prostora ob Savi in protipoplavnimi ukrepi.
Vlada je že v prejšnjih postopkih navajala, da bi dokončanje verige hidroelektrarn na spodnji Savi izboljšalo poplavno varnost več naselij v občini Brežice, med drugim Loč, Mihalovcev, Rigonc, Čateža ob Savi, Krške vasi, Velikih Malenc in Mosteca.
To je za lokalno okolje eden ključnih argumentov v podporo projektu. Območje sotočja Save in Krke je poplavno izpostavljeno, zato vprašanje Mokric za prebivalce Brežic ni samo energetska tema.
Hkrati pa je treba pri projektu upoštevati vplive na naravo. Prejšnje odločitve vlade so med drugim zahtevale omilitvene in izravnalne ukrepe za ribje habitate, drstišča ter območja Natura 2000 na spodnji Savi in Krki.
Kaj je torej naslednji datum, ki ga velja spremljati?
Najpomembnejše bo, ali bo gradivo o prevladi javne koristi res prišlo na vlado v drugi polovici oktobra.
Če bo odločba sprejeta in ne bo novih pravnih zapletov, se lahko postopek za integralno gradbeno dovoljenje znova premakne naprej. Šele po izdaji pravnomočnega dovoljenja pa bo mogoče bistveno bolj zanesljivo govoriti o začetku gradnje.
Pri HE Mokrice je zato trenutno najbolj natančen odgovor takšen: projekt ni več na začetku postopka, vendar gradbenega dovoljenja še nima. Naslednji ključni korak je odločitev vlade o prevladi javne koristi.
